Когда гидросистему модернизировать, а когда заменить полностью
Модернизация гидросистемы и полная замена — это не два взаимоисключающих технических решения. Выбор зависит от состояния механической части оборудования, актуальности гидравлической схемы, доступности компонентов, требований технологического процесса, возможностей системы управления и экономической целесообразности простоя.
Модернизация обычно имеет смысл, когда базовая механика и архитектура оборудования пригодны для дальнейшей эксплуатации, а проблема сосредоточена в отдельных компонентах, управлении, мониторинге или характеристиках гидросистемы.
Полная замена становится обоснованным вариантом, когда существующая система конструктивно ограничивает требуемые параметры или её дальнейшее восстановление требует чрезмерного объёма переделок.
Почему нельзя принимать решение только по возрасту оборудования
Сам по себе возраст гидросистемы не определяет необходимость её полной замены.
Старая система может иметь:
И наоборот, относительно новая система может требовать серьёзной реконструкции, если её параметры не соответствуют технологическому процессу.
Поэтому правильнее оценивать не «возраст», а техническое состояние и соответствие требованиям эксплуатации.
Старая система может иметь:
- работоспособную механическую часть;
- подходящую гидравлическую архитектуру;
- доступные аналоги компонентов;
- достаточный запас прочности;
- возможность установки современных средств контроля.
И наоборот, относительно новая система может требовать серьёзной реконструкции, если её параметры не соответствуют технологическому процессу.
Поэтому правильнее оценивать не «возраст», а техническое состояние и соответствие требованиям эксплуатации.
Что необходимо оценить перед принятием решения
Диагностику целесообразно проводить по нескольким направлениям.
1. Техническое состояние
Проверяются:
- насосы;
- распределители;
- клапаны;
- гидроцилиндры;
- фильтры;
- гидролинии;
- гидробак;
- теплообменник;
- арматура;
- уплотнения;
- система управления.
2. Соответствие требованиям технологического процесса
Необходимо определить:
- требуемое давление;
- необходимый расход;
- скорость исполнительных механизмов;
- усилия;
- точность позиционирования;
- цикличность работы;
- допустимые температуры;
- требования к безопасности.
3. Возможность обслуживания
Важно установить:
- выпускаются ли необходимые компоненты;
- существуют ли технически совместимые аналоги;
- доступны ли запасные части;
- возможно ли изготовление отдельных деталей;
- есть ли документация;
- можно ли восстановить гидросхему по фактическим данным.
4. Возможность интеграции современной автоматики
Система может технически работать, но не обеспечивать необходимый уровень контроля.
Например, при модернизации могут появиться:
Например, при модернизации могут появиться:
- датчики давления;
- датчики температуры;
- контроль уровня;
- мониторинг состояния масла;
- удалённая передача параметров;
- автоматическая регистрация аварийных режимов.
Когда модернизация является логичным вариантом
Модернизацию целесообразно рассматривать, если:
Базовая механика оборудования исправна
Нет необходимости менять сам технологический агрегат, а проблема связана преимущественно с гидравликой.
Необходимые характеристики достижимы существующей архитектурой
Например, требуемые давление и расход можно обеспечить заменой насоса, клапанной аппаратуры или отдельных элементов схемы.
Основная проблема связана с устаревшими компонентами
Система может быть работоспособной, но отдельные элементы сняты с производства или требуют частого ремонта.
Требуется повышение управляемости
В этом случае модернизация может затрагивать не только гидравлику, но и систему управления.
Необходимо сократить аварийные простои
Дополнение системы мониторингом позволяет отслеживать рабочие параметры и обнаруживать отклонения до отказа.
Когда стоит рассматривать полную замену
Полная реконструкция или замена системы может потребоваться, если:
- существующая гидросхема принципиально не соответствует процессу;
- необходимы параметры, которые невозможно получить заменой отдельных компонентов;
- гидравлические линии физически не соответствуют требуемым расходам и давлениям;
- гидробак, охлаждение или насосная группа не позволяют обеспечить требуемый режим;
- система имеет комплексный износ нескольких ключевых узлов;
- компоненты невозможно заменить технически совместимыми аналогами;
- изменение отдельных узлов приводит к цепочке несогласованных переделок.
Ремонт, модернизация или полная замена: как различать

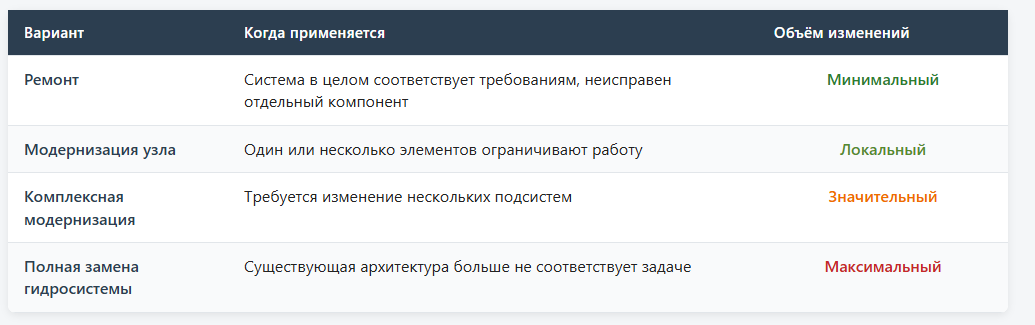

Ремонт
Модернизация узла
Комплексная модернизация
Полная замена гидросистемы
- Когда применяется: Система в целом соответствует требованиям, неисправен отдельный компонент.
- Объём изменений: Минимальный.
Модернизация узла
- Когда применяется: Один или несколько элементов ограничивают работу.
- Объём изменений: Локальный.
Комплексная модернизация
- Когда применяется: Требуется изменение нескольких подсистем.
- Объём изменений: Значительный.
Полная замена гидросистемы
- Когда применяется: Существующая архитектура больше не соответствует задаче.
- Объём изменений: Максимальный.
Главная ошибка — считать эти варианты последовательными ступенями. Иногда локальная модернизация решает проблему, которая на первый взгляд выглядит как необходимость полной замены.
Как оценить техническую целесообразность модернизации
Полезно составить таблицу:
Таким образом, по каждому из восьми параметров фиксируется три состояния — что есть сейчас, что должно быть по требованиям, и чему равно расхождение. После заполнения таблицы становится понятно, какие параметры являются проблемными.
Почему модернизацию нельзя начинать с выбора комплектующих
Неправильный порядок выглядит так:
«Нужен новый насос → выбираем насос → под него переделываем систему».
Инженерный порядок другой:
технологическая задача → необходимые параметры → расчёт → гидравлическая схема → подбор компонентов → проверка совместимости → монтаж → испытания.
Если начать с отдельного компонента, можно получить ситуацию, когда новый насос технически подходит сам по себе, но не согласуется с остальными элементами системы.
«Нужен новый насос → выбираем насос → под него переделываем систему».
Инженерный порядок другой:
технологическая задача → необходимые параметры → расчёт → гидравлическая схема → подбор компонентов → проверка совместимости → монтаж → испытания.
Если начать с отдельного компонента, можно получить ситуацию, когда новый насос технически подходит сам по себе, но не согласуется с остальными элементами системы.
Как оценивать замену импортного компонента аналогом
Само совпадение монтажных размеров не означает полной совместимости.
Необходимо сравнивать:
При существенном изменении параметров может потребоваться перерасчёт всей системы.
Необходимо сравнивать:
- рабочее давление;
- максимальное давление;
- номинальный расход;
- диапазон регулирования;
- рабочую жидкость;
- температуру;
- тип управления;
- гидравлические характеристики;
- присоединительные размеры;
- требования к фильтрации;
- электрические параметры;
- динамические характеристики.
При существенном изменении параметров может потребоваться перерасчёт всей системы.
Модернизация на действующем производстве
Для промышленного оборудования отдельно оценивается продолжительность простоя.
Работы желательно разделить на:
Чем больше подготовительных операций выполнено до остановки оборудования, тем меньше зависимость фактического простоя от монтажных работ на объекте.
При этом конкретную продолжительность простоя нельзя определять без данных по оборудованию, объёму работ и технологическим ограничениям.
Работы желательно разделить на:
- обследование;
- проектирование;
- изготовление и закупку;
- подготовку комплектующих;
- предварительную сборку;
- демонтаж;
- монтаж;
- настройку;
- испытания;
- ввод в эксплуатацию.
Чем больше подготовительных операций выполнено до остановки оборудования, тем меньше зависимость фактического простоя от монтажных работ на объекте.
При этом конкретную продолжительность простоя нельзя определять без данных по оборудованию, объёму работ и технологическим ограничениям.
Что должно быть результатом обследования
До принятия решения желательно получить:
- актуальную или восстановленную гидравлическую схему;
- перечень компонентов;
- фактические рабочие параметры;
- выявленные неисправности;
- список устаревших компонентов;
- перечень доступных аналогов;
- требования к новой системе;
- варианты технического решения;
- оценку необходимых работ;
- требования к испытаниям.
Практическое правило
Если существующая система технически пригодна как база, а её недостатки можно устранить изменением отдельных узлов, автоматизации, мониторинга или компонентов, рассматривается модернизация.
Если же сама архитектура системы не позволяет получить требуемые параметры, а локальные изменения вызывают цепочку несогласованных переделок, необходимо рассматривать комплексную реконструкцию или полную замену.
Если же сама архитектура системы не позволяет получить требуемые параметры, а локальные изменения вызывают цепочку несогласованных переделок, необходимо рассматривать комплексную реконструкцию или полную замену.
Чек-лист перед принятием решения
- Зафиксированы фактические параметры системы.
- Определены требования технологического процесса.
- Проверено состояние основных компонентов.
- Проверена доступность запасных частей.
- Проверена возможность применения аналогов.
- Оценена гидравлическая схема.
- Проверена возможность внедрения автоматизации.
- Определён объём необходимых переделок.
- Оценен производственный простой.
- Определены требования к испытаниям.
Итоговое решение должно приниматься не по возрасту гидросистемы и не по стоимости отдельного насоса, а по способности существующей архитектуры обеспечить требуемый технологический режим с приемлемым объёмом переделок.
28.09.2026
